公開日:

公共施設マネジメントとは?総務省方針と自治体事例で読み解く総合管理計画

都市整備・上下水道
読了まで:11
公共施設マネジメントとは?総務省方針と自治体事例で読み解く総合管理計画

公共施設マネジメントとは、自治体が保有する公共施設の総量や更新費を、中長期的な視点で最適化していく取り組みである。人口減少や施設の老朽化が進む中、総務省は自治体に対し、「公共施設等総合管理計画」の策定・見直しを通じた計画的な管理を求めている。

本記事では、公共施設マネジメントの基本的な考え方や総務省の方針を踏まえ、計画策定のポイントや庁内調整の進め方、自治体の取り組み事例までを整理する。

※掲載情報は公開日時点のものです。

公共施設マネジメントとは

公共施設マネジメントとは、学校や保育施設、公民館など、地方自治体が保有・借り上げている公共施設を、自治体経営の視点から総合的・計画的に管理・活用していく取り組みである。公共施設を「資産(アセット)」として捉え直し、部局ごとに分散していた施設管理を自治体全体の経営視点で一体的に判断・管理する考え方でもある。

財政負担を抑えながら必要な行政サービスを将来にわたって提供し続けることを目的に、長期的な視点をもって施設の総量や配置、機能を見直し、更新・統廃合・長寿命化などを計画的に進めていく。その前提として、これらの対応策を検討・実施するためには、保有する資産の正確な状況把握が不可欠となる。

出典:総務省「公共施設等の適正管理について」

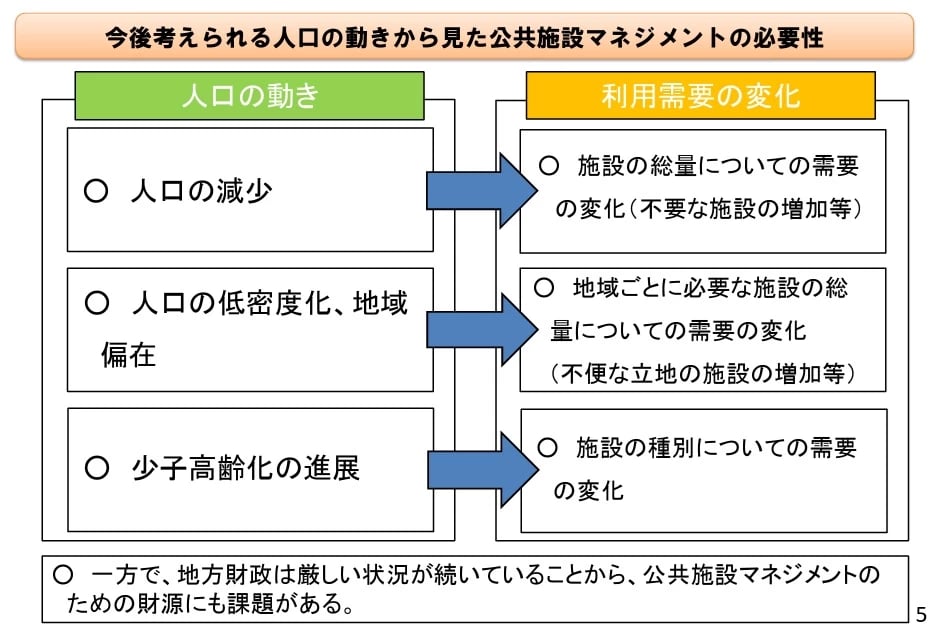

公共施設マネジメントが求められる背景

出典:総務省「公共施設等の適正管理について」

公共施設マネジメントが求められる背景には、公共施設の老朽化による「更新問題」をはじめ、複合的な要因がある。多くの公共施設は高度経済成長期以降に整備されたものであり、今後は更新や大規模改修の時期が集中すると見込まれている。

一方で人口減少や少子高齢化の進展により、従来と同じ数・規模の公共施設を維持することが難しくなりつつある。加えて、自治体財政も厳しさを増している。税収の伸び悩みや社会保障費の増大により、「建てたものは原則全て更新する」という前提はもはや成り立たなくなりつつある。

従来どおりの施設管理の発想では、この局面を乗り越えることは難しい。こうした背景から、不具合が発生してから対応する「事後保全」から、劣化を予測して対応する「予防保全」への転換も求められている。

従来の施設管理との違い

従来の施設管理は「壊れたら直す・同じものを建て替える」という事後対応が中心で、施設ごとに所管部局が個別に判断するのが一般的だった。そのため、自治体全体で施設総量や将来コストを俯瞰して考える視点が生まれにくく、「気づいたら施設が多すぎる・老朽化が進んでいる」という状況に陥りやすい。

これに対して公共施設マネジメントは、自治体全体の施設を一体的に捉え、将来人口や財政状況も踏まえながら最適な施設配置を見直していく考え方である。廃止・統合・複合化なども含め、自治体全体で戦略的に意思決定を行う点で、従来の施設管理とは大きく異なるアプローチといえる。

総務省が示す公共施設マネジメントの基本方針

総務省が自治体に求めているのは、公共施設を「担当部局の財産」ではなく「自治体全体の資産」として捉え、長期的かつ計画的に管理していくことである。

そのため、公共施設の現状や将来見通しを把握した上で、長寿命化や統廃合などを進め、トータルコストの縮減・平準化を図ることが基本的な考え方として示されている。また、公共施設マネジメントは「一度計画を作れば終わり」ではなく、データの更新や社会状況の変化を踏まえながら、継続的に見直していくことが求められている。

総務省が示すこうした考え方を具体的な計画として整理するのが、「公共施設等総合管理計画」である。なお、国では公共施設マネジメントの推進に向けて、地方財政措置も講じられている。

公共施設等総合管理計画の概要

公共施設等総合管理計画は、自治体が保有する公共施設やインフラの状況を把握し、長期的視点から更新・統廃合・長寿命化などを総合的かつ計画的に進めるための基本計画として位置づけられている。公共施設等の総合的かつ計画的な管理に向けた中長期的な取り組みの方向性を示す計画でもある。

計画では、公共施設等の現況および将来の見通し、管理に関する基本的な方針、施設類型ごとの対応の方向性などを整理し、これを踏まえて個別施設計画の策定や見直しを進めていくこととされている。

公共施設等総合管理計画の策定指針で求められる事項

総務省の「公共施設等総合管理計画の策定にあたっての指針」は、自治体が計画を策定する際の基本的な考え方や記載事項を示したガイドラインである。

主なポイントを整理すると次のとおりである。

▼計画の骨格となる事項

  • 公共施設等の現況および将来の見通しの把握
  • 中長期的な維持管理・更新などに係るコストの試算
  • 少なくとも10年以上の計画期間の設定
  • 長寿命化や耐震化など安全確保の推進
  • 統合や廃止を含む施設再編の方針整理
  • 全庁的な取り組み体制の構築と情報管理・共有
  • 計画の進捗管理とPDCAサイクルによる見直し

なお、近年の指針では、公共施設のユニバーサルデザイン化や脱炭素化の推進、PPP/PFIの活用など、社会課題や民間活力を踏まえた施設管理の視点も重視されている。

出典:総務省「公共施設等総合管理計画の策定にあたっての指針の策定について」

公共施設等総合管理計画の策定ポイント

総務省の指針を踏まえ、実際に計画を策定する際には、どのような点を押さえるべきかが重要となる。

本計画は、施設を長期的視点から総合的・計画的に管理するための「全体設計図」である。単なる施設台帳や整備計画ではなく、将来にわたる施設の総量・配置・機能・更新水準を示す「経営計画」として位置づけることが求められる。

そのためには、以下の4つの柱を意識して構成することが求められる。

  1. 現状と将来見通しの的確な把握
  2. 全庁的な基本方針の明確化
  3. 施設類型ごとの方向性と数値目標の設定
  4. 個別施設計画との連動とフォローアップの仕組み

計画に盛り込むべき基本項目

公共施設等総合管理計画を実効性のあるものとするためには、前述の4つの柱を踏まえ、少なくとも次のような基本項目を盛り込むことが求められる。

● 現状と将来見通しの的確な把握
施設数や維持更新費などのストック情報を整理し、老朽化や施設配置の偏在など、現状の課題を明確にする。また、将来人口や財政見通しを踏まえ、施設需要と投資余力の制約を定量的に把握する。

● 全庁的な基本方針の明確化
総量抑制、長寿命化への転換、複合化など、全庁共通の基本方針を整理し、「何を守り、何を変えるのか」の考え方を明確にする。

● 個別施設計画との連動とフォローアップの仕組み
学校や庁舎など施設ごとに、「維持」「機能転換」「統合」「廃止」などの方向性と時間軸を示すとともに、必要に応じて数値目標を設定する。

● 推進体制とフォローアップ
庁内の推進体制や進捗管理の方法を明記し、個別施設計画との整合を図りながら、見直しサイクルを含めた「作って終わりにしない」仕組みを構築する。

策定プロセスと庁内調整の進め方

公共施設等総合管理計画の策定は、企画・財政・管財・施設所管部局が横断的に関わる全庁プロジェクトであり、部局間の利害調整が重要となる。以下に、準備から住民説明までの主なプロセスを整理する。

1. 準備・体制構築
企画・財政部門を事務局とする庁内検討会議を設置し、施設・財産・予算の実務責任者を横断的に集める。あわせて、各部局の管理状況や課題を全庁的に共有する体制を整える。

2. 現況把握と課題整理
各部局からデータを収集・可視化し、部局ごとの事情や優先順位と、全庁的な課題認識とのギャップを把握する。

3. 基本方針の素案作成と調整
現況把握と課題整理の結果を踏まえ、全庁的な基本方針の素案を作成する。各部局の意向や優先順位を整理しつつ、「自治体全体としての持続可能性」の観点から、公共施設の総量抑制や長寿命化への転換、再編の考え方など、全庁共通の基本的な方針について共通認識を形成していく。

4. 施設類型ごとの方向性の整理
施設ごとに「維持する核」「統合・複合化を検討するもの」「廃止を検討するもの」と大まかにグルーピングする。

5. 首長・議会・住民への説明
実務レベルでの調整に加え、首長を含むトップによる意思決定のプロセスを設計しておくことで、計画の実効性が高まる。総合管理計画の段階では方向性の共有にとどめるケースも多く、具体的な廃止・統合案については、個別施設計画などで丁寧に合意形成を図ることが一般的である。

数値目標設定と進捗管理のポイント

計画の実効性を高めるためには、数値目標の設定と進捗管理の仕組みが重要となる。

主な指標としては、延床面積(総量)の削減率や維持管理経費、耐震化率・長寿命化率などが用いられる。ただし、インフラとハコモノを同一の指標で評価する必要はなく、自治体は分野ごとの特性に応じた指標を設定することが求められる。

また、多くの自治体で数値目標の設定や進捗管理の運用に悩むケースも少なくない。進捗管理については、自治体が状況の変化に応じて柔軟に見直していくことが基本である。重要なのは、自治体が「作って終わり」にせず、データにもとづいて継続的に見直す仕組みを計画に組み込むことである。

策定・運用における主な課題

公共施設等総合管理計画の策定が一巡した現在、多くの自治体が直面しているのは「計画はあるが動かない」という課題である。まず、縦割りの壁と予算との連動不足である。全庁横断の視点が弱く、公共施設マネジメントを担う部署に実質的な調整権限が与えられていないことが、計画の実行を阻んでいる。

次に、統廃合をめぐる住民合意の難しさである。総論には賛成が得られても、身近な施設が対象になった途端に反対が強まる「総論賛成・各論反対」は、多くの自治体が直面する課題といえる。

さらに、データが活用されない問題である。施設白書の作成が目的化し、担当者の異動を経る中で、データが更新されないまま放置されるケースも少なくない。また、総合管理計画と個別施設計画の整合が十分に図られておらず、計画同士が分断されたまま運用されているケースも見られる。

これらの課題を踏まえ、PDCAを継続的に回していくためには、総合管理計画と個別施設計画の整合を図りながら、データ基盤の整備と全庁的な推進体制の実効性を高めていくことが重要である。

公共施設マネジメントの取り組み事例と成果

各自治体では、課題の優先度や地域特性に応じて、それぞれ独自の取り組みが動き始めている。ここでは特徴的な事例を取り上げる。

京都府京都市|全庁横断で進める公共施設マネジメントと見える化の取り組み

京都市では、「公共施設マネジメント基本計画<2025–2034>」を全庁的な基本計画として位置づけ、第二期計画を策定している。

本計画では、「公共資産・公共空間の活用」「管理運営手法の点検・改善」「老朽化対策の着実な実施」の三つを中期目標として掲げ、施設の集約や利活用、公民連携(PPP/PFI)の推進を図っている。

特徴的なのは、全庁横断の推進体制を明確にし、施設類型別計画との連動によって整合性を確保している点である。あわせて、コスト情報の公表などを通じ、市民に対する「見える化」を意識した取り組みも進められている。

出典:京都市「京都市公共施設マネジメント基本計画 (2025-2034)」

品川区|定量的な財政効果を示した公共施設マネジメント

品川区では、平成29年に「品川区公共施設等総合計画」を策定し、PDCAサイクルにもとづく実効性の高い公共施設マネジメントを推進してきた。コロナ禍やデジタル技術の進展など、社会経済状況の変化を踏まえた計画の見直しも行われている。

インフラの老朽化対策において、長寿命化によるコスト縮減効果を定量的に示している点も特徴の一つである。区が管理する65橋のうち、約20年後には半数近くが建設後50年を超える見込みとなっている。

こうした状況を踏まえ、区では「橋梁長寿命化修繕計画」を策定し、予防保全型の維持管理へと転換。その結果、今後50年間で約273億円のコスト縮減が可能と試算している。

出典:品川区「品川区公共施設等総合計画 (改定)」

静岡県袋井市|子育て施設の統合・複合化によるサービスとコストの両立

袋井市では、老朽化した保育施設・幼稚園・子育て支援拠点などを対象に、子育て関連施設の統合・複合化を進めている。

例えば、浅羽支所周辺では、相談支援や遊び場などの機能を備えた拠点として「あそびの杜」の整備が進められている。こうした取り組みにより、市民サービスの向上を図るとともに、行政機能の見直しや施設の再編が進められている。

また、教育施設など「3R(再編・再配置・長寿命化)」を掲げ、規模や配置の最適化と長寿命化を一体的に推進している点も特徴である。子育て支援施設を個別施設計画に位置づけ、計画と実行を連動させている事例として参考になる。

出典:袋井市「袋井市公共施設等総合管理計画」
出典:袋井市「袋井市こども交流館あそびの杜整備基本計画」

群馬県高崎市|人口減少を見据えた公共施設再編と上位計画との整合

高崎市では、平成29年に公共施設等総合管理計画を策定し、令和4年の総務省指針改訂を踏まえて計画の見直しを行っている。計画期間は2045年度まで延伸され、社会情勢の変化や個別施設計画との連携を踏まえた柔軟な見直し方針が示されている。

特に重視されているのが、人口減少を前提とした施設再編である。2045年には平成27年(2015年)比で約3万人の人口減少が見込まれており、少子高齢化の進行も想定されている。

こうした将来見通しを踏まえ、第6次総合計画や国土強靭化地域計画と整合を図りながら、公共施設を計画的かつ効率的に管理していく方針を明確にしている。上位計画との整合を意識しながら総合管理計画を改訂した事例として参考になる。

出典:高崎市「高崎市公共施設等総合管理計画 (改訂案)」

今後の公共施設マネジメントの方向性

公共施設の維持・管理は、人口減少と財政制約という避けられない課題の中で、多くの自治体が直面している重要なテーマである。各部局の利害調整や住民との合意形成など、現場の職員の負担は大きい。

しかし、総合管理計画という「全体設計図」のもと、各部局が連携し、施設の統廃合や更新の優先順位について調整を重ねていくことで、持続可能な行政サービスの実現は十分に可能である。公共施設マネジメント(公設マネジメント)の視点から施設の価値を再定義し、地域の活力を維持するための投資と捉える発想転換が求められている。
